Trwają testy rozruchowe bloku parowo-gazowego na terenie Orlenu. Z każdym kolejnym, udanym testem, koniec inwestycji jest coraz bliższy.

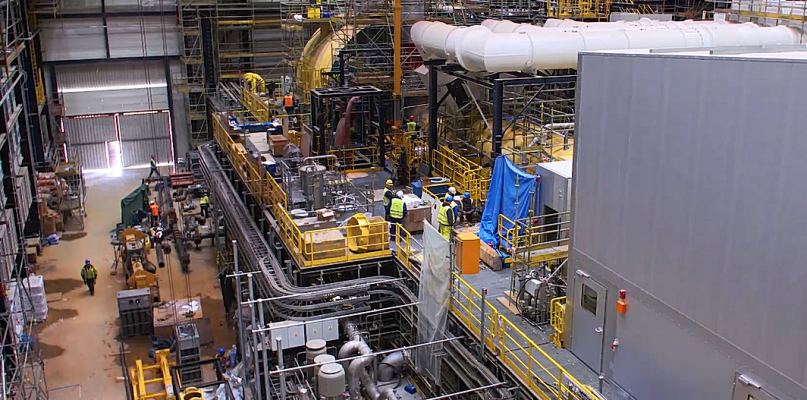

To kluczowy test, podczas którego blok osiągnął moc 600 MW. Przez kilka najbliższych tygodni blok będzie jeszcze optymalizowany, a później czekają go jeszcze testy z krajową siecią elektroenergetyczną, pomiary gwarancyjne i 30-dniowy ruch próbny.
O tym, a także o programie stażowym dla studentów "Energia dla przyszłości" czy uruchomieniu nowego serwisu dla kierowców w najnowszym materiale Studio Grupa Orlen. Zapraszamy do obejrzenia wideo:
